      沧州炼化规划新建的2万吨/年硫黄回收装置,位于老装置PSA厂房所在区域,需要将原有的厂房及厂房外的设备拆除,联友公司在这次施工任务中承担了所有的土建拆除工作。

      项目施工准备阶段,就严格按标准化工地要求执行,施工过程中更是严格执行,多次经过设备工程部、监理公司组成的检查小组的检查、验收,达到标准化工地验收条件,得以挂绿牌。

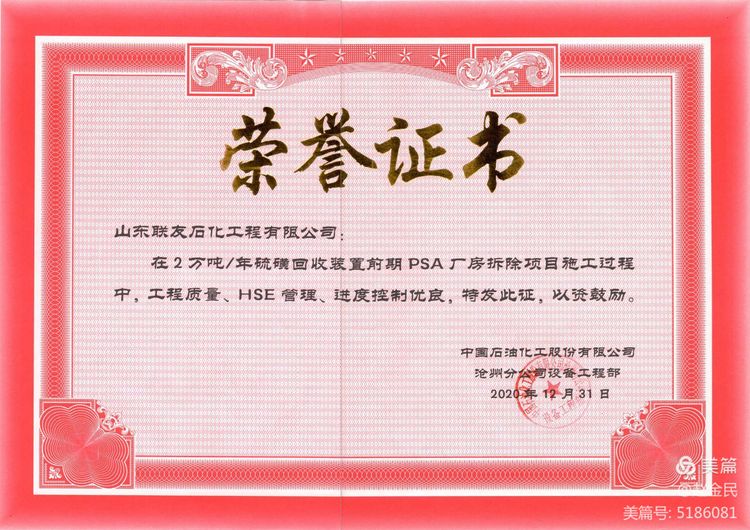

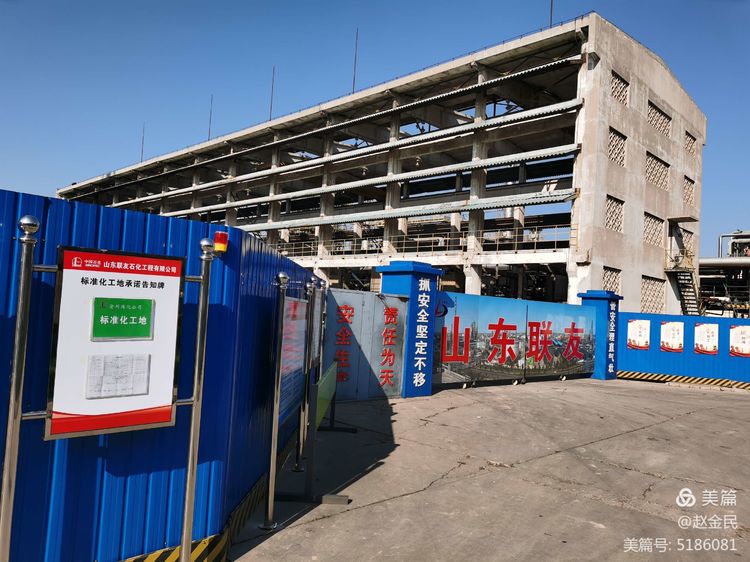

标准化工地挂绿牌

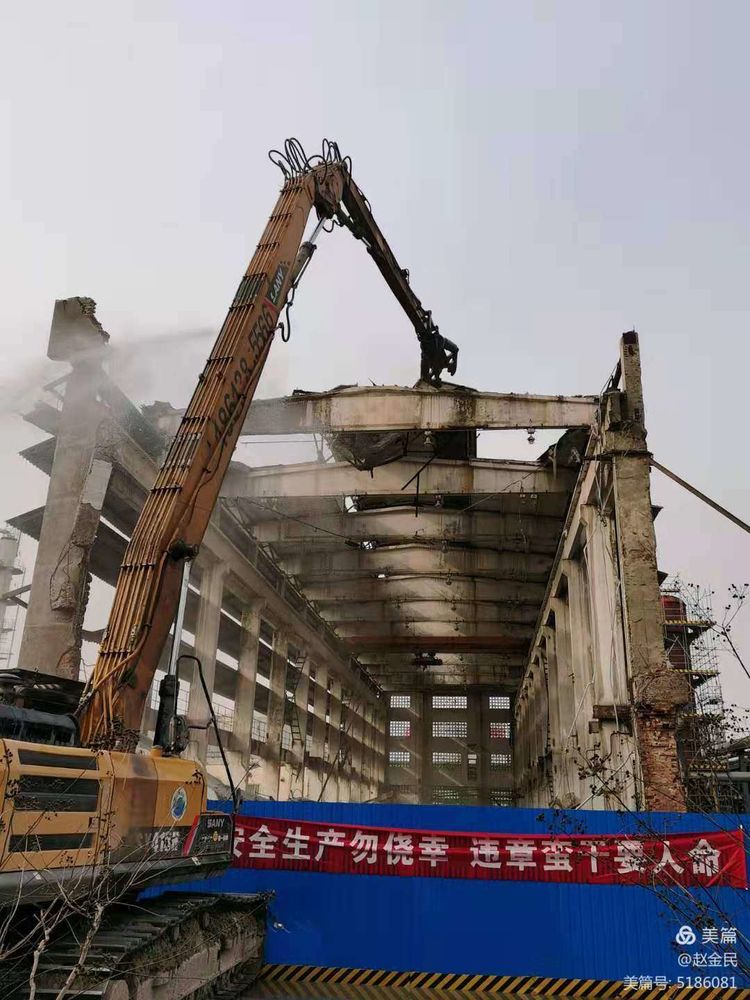

      由于拆除施工作业危险性大,管理人员周密考虑,制定详细的安全措施,使得拆除工作安全、高效的完成。原计划拆除工期为25天,大型机械的使用,加快了拆除进度,在确保安全的前提下,将工期提前了8天,为后续新装置的工作展开,创造了有利条件,得到业主的表扬和嘉奖。
